Die folgende Fotostrecke zeigt Ihnen den Fortschritt der Erweiterung der Nord- und Südseite der Hohenzollernbrücke. Bisher haben wir vertiefende Untersuchungen an der Brücke im Rahmen unserer Planung durchgeführt.

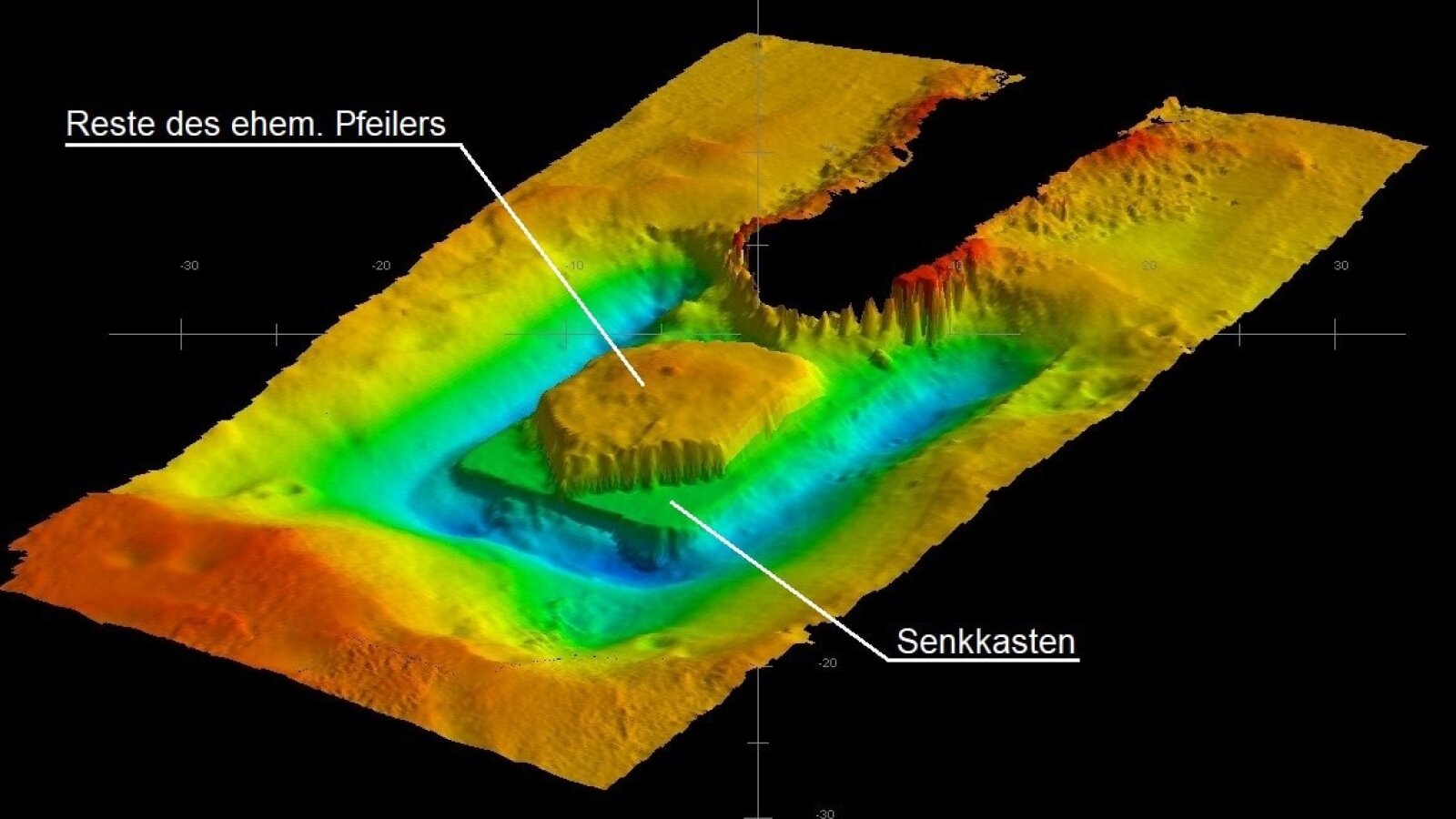

Abschlusspeilung – September 2022

Wir führten eine Peilung mit einem Vermessungsschiff durch. Dadurch wurde ersichtlich, dass die Senkkästen vollständig und ausreichend mit dem zuvor aufgeschütteten Füllmaterial überdeckt sind. Mit dieser Peilung stellten wir sicher, dass die Senkkästen ausreichend befestigt sind.

Verfüllung des Grundes – Juli 2022

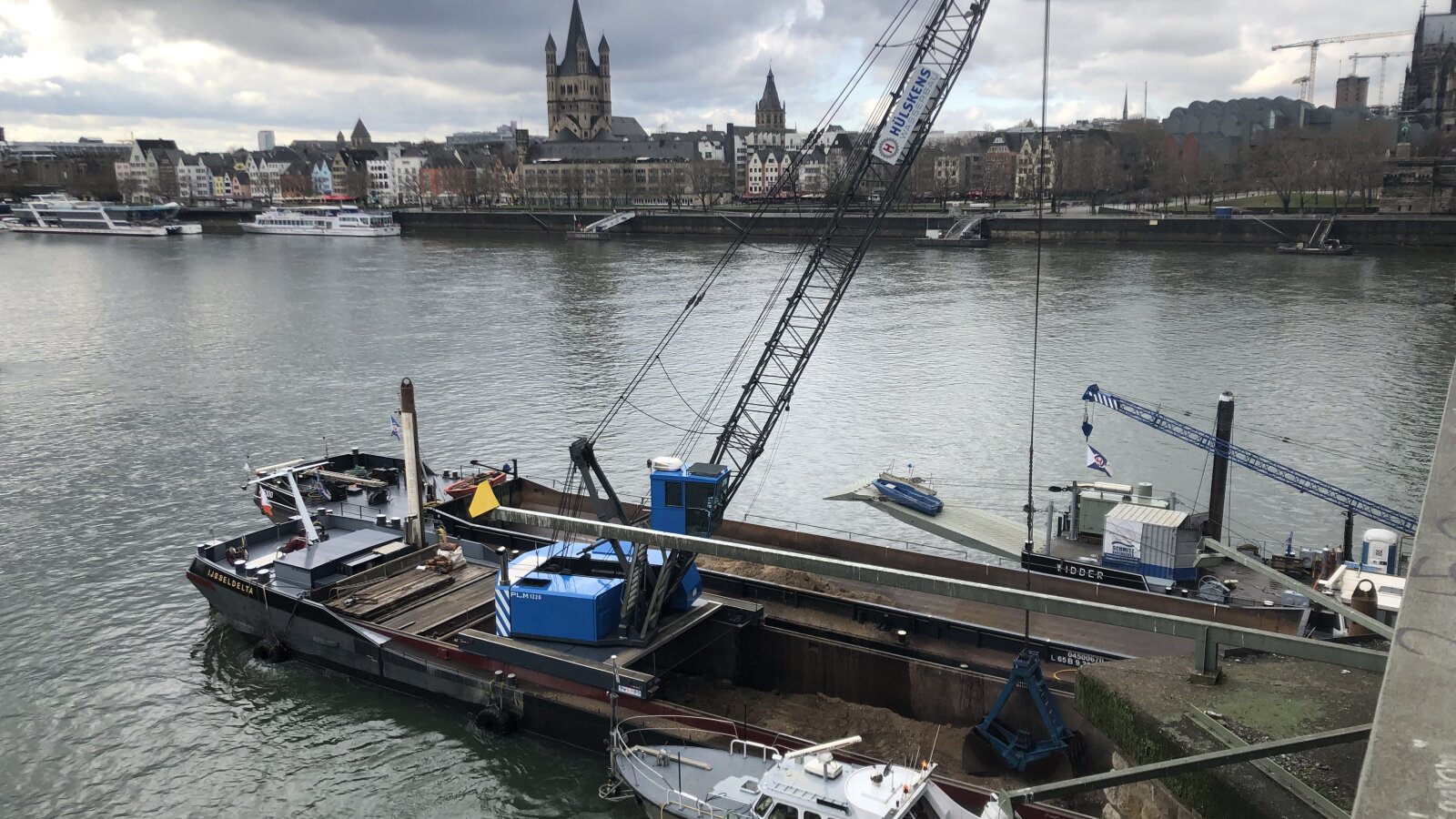

Nach Beendigung der Baugrund- und Baustoffentnahmen verfüllten wir den Grund wieder mit dem zwischengelagerten Aushubmaterial. Für den Einbau kamen erneut Schwimmbagger zum Einsatz. Neben dem Aushubmaterial bauten wir Wasserbausteine an beiden Brückenpfeilern ein. Diese sollen Vertiefungen auf dem Grund im Bereich der Pfeiler vermeiden. Aufgrund des niedrigen Pegelstandes und der daraus folgenden erschwerten Transportbedingungen für die Schifffahrt im August 2022 mussten diese Arbeiten zeitweise pausieren.

Ausführung von Kernbohrungen – Mai 2022

Wir führten mit Hilfe von Tauchergruppen Kernbohrungen zur Ermittlung der Beton-/Baustoffgüte an den Senkkästen und an den Überresten der Pfeiler durch. Die Kernbohrungen wurden vollständig unter Wasser ausgeführt. Die Bohrlänge beträgt circa acht Meter.

Durchführung der Bauwerksprüfung – April 2022
Die Senkkästen und die Brückenpfeiler der Hohenzollernbrücke erfassten wir optisch unterhalb des Wassers mit einer Tauchergruppe, die mit Helmkameras filmte. Wir bewerteten die Aufnahmen vor Ort und blieben im stetigen Austausch mit der Tauchergruppe.

Freilegung der Senkkästen mittels Bagger – März 2022
Nach der Kampfmittelfreigabe begannen wir mit der Freilegung des Rheingrundes seitlich der Brückenpfeiler. Die Baggerarbeiten schlossen wir Mitte April 2022 ab. Zunächst legten wir den rechtsrheinischen Senkkasten mit Hilfe eines Schwimmbaggers frei. Danach wechselte die Schiffseinheit zum linksrheinischen Pfeiler im Rhein und setzte dort die Baggerarbeiten fort.

Kampfmittelüberprüfung – März 2022

Vor dem Beginn der Baggerarbeiten führten wir eine Überprüfung der Kampfmittelfreiheit durch. Die Kampfmittelsondierungen im Bereich der Senkkästen wurden erfolgreich ausgewertet und der Bereich konnte von der Ordnungsbehörde für unsere Arbeiten freigegeben werden.
